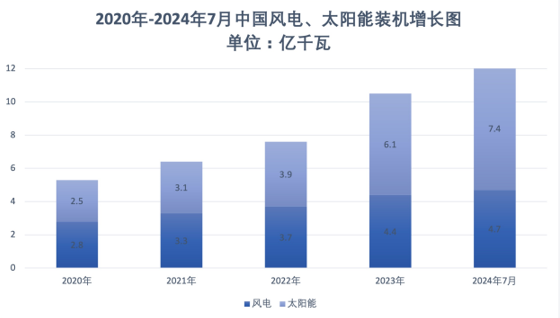

1、8月23日,国家能源局发布1月-7月全国电力工业统计数据:截至2024年7月底,全国累计发电装机容量约31亿kW,其中太阳能发电装机容量约7.4亿kW,风电装机容量约4.7亿kW。风电、太阳能装机合计达到12.1亿kW,提前约六年半实现2030年风电、太阳能总发电装机达到12亿kW的承诺。2020年9月,中国国家主席习近平在联合国大会一般性辩论上的发言中提出,“中国二氧化碳排放力争于2030年前达到峰值,努力争取2060年前实现碳中和”。在2020年12月的气候雄心峰会上,习近平主席宣布,到2030年,中国风电、太阳能发电总装机容量将达到12亿kW以上。在中国提出2030年风电、太阳能装机目标时,风电、太阳能装机分别为2.8亿kW和2.5亿kW,总装机约5.3亿kW。仅仅用了大约三年半,中国就完成了承诺的装机增长,新增了约6.8亿kW的风电、太阳能装机。

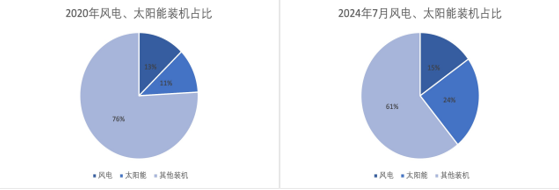

在中国作出双碳承诺之后,光伏发电为代表的太阳能发电爆发式增长,2020年底至今,中国太阳能装机新增4.9亿kW,增长将近两倍。发电央企是开发的主力军,在电力低碳转型的趋势下,他们纷纷提出新的新能源装机目标。爆发的需求不止来自国内,而是来自全球,这使得光伏上游产业在2020年到2022年享受了辉煌的景气周期。在此期间,上游不断扩张产能,并有多家其他行业企业跨界进入光伏。2023年开始,剧增的产能逐渐扭转了光伏市场的供需形势,产能明显供大于求,上游行业开始进入重组和出清的周期。风电、太阳能装机爆发之下,中国的电力结构也在快速转变。2020年底,风电、太阳能装机占比合计约为24%。短短三年半之后,风电、太阳能装机占比已经达到约39%。据中电联发布的数据,2024年6月,风电、太阳能装机合计达到11.8亿kW,煤电装机为11.7亿kW,中国风电、太阳能装机历史性超过煤电。

但由于新能源靠天吃饭的特性,其发电利用率不高,风电、太阳能装机的增长与发电量的增长并不同步。据中电联发布的《2023-2024年全国电力供需形势分析预测报告》,2023年全国6000kW及以上发电设备中,并网风电利用小时数2225小时,并网太阳能发电利用小时数1286小时,都明显低于煤电的4685小时、核电的7670小时和常规水电的3423小时。并且由于自然天气“极热无风、极寒无光”的特点,在电力需求负荷的峰值,往往是新能源无法出力发电的时候。另外,中国的新能源主要建在西北、东北和西南地区,远离东部负荷中心。全国电力装机已经超过31亿kW,峰值负荷超过14亿kW,因此尽管31亿kW的装机远大于峰值负荷,但新能源装机比例扩大之后带来的波动和不确定性,导致供应和需求在时间和空间上都存在错配,无法每时每刻都能确保所有地区的电力供应。总体紧平衡,部分地区形势偏紧,是这两年电力供需形势的常态。装机比例提高之后,新能源消纳正在面临新的挑战,尤其在装机比例较高、主要外送为主的西北省份,保障95%的消纳红线越来越困难。如何兼顾新能源的清洁低碳效益、推进电力系统低碳转型,同时兼顾电力系统的安全性和经济运行,正在成为中国电力行业面临的新难题。
2024年5月底,国家能源局发布《关于做好新能源消纳工作,保障新能源高质量发展的通知》,规划了一批新能源配套电网项目,提出加强系统调节能力建设,提高新能源并网性能,加强电网资源配置能力,发挥电力市场机制作用,资源较好地区新能源利用率目标可放宽至90%。2024年7月底,国家发改委、国家能源局、国家数据局联合发布《加快构建新型电力系统行动方案(2024-2027)》,提出了“清洁低碳、安全充裕、经济高效、供需协同、灵活智能”的基本原则,计划在未来3年开展9项专项行动,其中与新能源发展直接相关的包括电力系统稳定保障行动、大规模高比例新能源外送攻坚行动、配电网高质量发展行动、智能化调度体系建设行动、新能源系统友好性能提升行动、电力系统调节能力优化行动和需求侧协同能力提升行动。《方案》希望以此提升电网对清洁能源的消纳、配置、调控能力。
2、8月25日,国家能源集团发布2024年第三批3840.95MW风力发电机组集团级集中采购公开招标项目招标公告,共15个风电项目,规模共计3840.95MW。
项目共分为七个包标,其中包含1个海上风电项目,容量500MW,单机要求14MW+;另有14个陆上风电项目,容量3340.95MW,要求******单机容量10MW风机。
详情如下:
包标一:国华投资珠海高栏一500MW(含钢塔)风力发电机组集中采购公开招标
项目概况:国华投资珠海高栏一500MW(含钢塔)风力发电机组集中采购公开招标(标包一)本标段包含1个项目:国能国华(广东)新能源发展 珠海高栏一海上风电场,项目位于广东省珠海市高栏岛、荷包岛以南海域,场址中心离岸距离约47km,水深32m~39.1m,157m高度年平均风速约7.91m/s,风功率密度等级为3级,风电场规划容量500MW。项目2024年5月已通过核准,计划2024年9月开工建设,2025年6月首台风机并网投产,2025年12月31日前全部风机并网投产。
招标范围:采购内容要求为:采购单机容量为14MW及以上,风机升压变和场内集电线路选用66kV电压等级,总数量不超过36台,总容量为500MW(允许偏差不大于1台风电机组的单机容量)的全新制造、技术先进、性能稳定、安全可靠、包装完整的成套并网型、抗台型风力发电机组(含风机附属设备、塔筒设备、塔筒法兰、塔筒内附件与机组升压设备、环网柜、塔底柜安装等);同时包括所有必要的材料、监控系统、自动升降装置、吊装工具、备品备件、专用工具、消耗品以及设计、技术资料和技术服务等。不允许混排,轮毂高度不低于155米,叶轮直径不小于252米。提供5年质量保证期服务。配合招标人争创中国电力优质工程奖、国家优质工程奖,建立数字化智慧型海上风电工程。
交货期:2025年4月-2025年10月。具体供货计划以招标人提前2个月书面通知为准。
包标二:宁夏电力腾格里原州500MW(不含塔筒)风力发电机组集中采购公开招标
项目概况:宁夏电力腾格里原州500MW(不含塔筒)风力发电机组集中采购公开招标(标包二)国能宁湘直流配套原州区50万kW风电基地项目位于宁夏回族自治区固原市原州区,风电场范围介于东经106°18"~106°28,北纬36°8"~36°22",风电场各地块较为分散,项目总计5个地块,分别为:原州石湾地块、原州张崖地块、原州申庄地块一、原州申庄地块二、原州区上马泉地块,海拔高度介于1800~2350m之间。本项目推荐安装69台单机容量6.7MW风机和8台单机容量5MW风电机组,新建张崖、上马泉2座110kV升压站,以及1座固风330kV升压站,张崖、上马泉110kV升压站各以110kV线路接入固风330kV升压站,其中申庄地块一及申庄地块二场站各以35kV线路接入固原330kV升压站,最终方案以接入系统审查意见为准。
招标范围:国能宁湘直流配套原州区50万kW风电基地项目,拟安装69台单机容量6.7MW风电机组(叶轮直径不得小于220米,轮毂高度不小于125米)和8台单机容量5MW风电机组(叶轮直径不得大于195米),包括主机、叶片、锚栓及必要的备品备件、工具等,详见技术规范要求。本标段只接受以上两种单机容量的机型投标方案,不接受其它混搭机型方案。(1)控制、监控系统:包括控制系统、风机自动消防系统、灭火器配置、视频数据系统、数据分析功能、在线振动监测系统等及所有必要的材料。(2)首台机组供货前提供供货机型的一次调频能力、惯量主动支撑能力、高低电压穿越能力、电能质量等测试报告,提供经权威机构认证的机电、电磁模型及并网所需要的一切资料,满足电网并网要求。提供供货机型的噪声测试报告。同时提供仿真计算文件和报告中的实测数据文件及封装模型。(3)设备数量质量应满足智能化风电场相关要求。(4)安装专用工具:锚栓安装使用的张拉器(4套)、塔筒螺栓安装专用套筒(4套)、力矩扳手(6套)、液压拉伸泵(4套)、液压站(4套)、激光对中仪(4套)、吊装工装(4套)等。免费提供不少于4套满足风机吊装要求的吊具,吊装完成后风机厂家收回。施工中所增加或更换的吊具,要根据吊装工程需要及时(5日内)无偿提供。(5)安装材料、配件:风机基础预埋锚栓组合件(含调节螺栓,发货前提供锚栓第三方检测报告)、塔筒连接高强度螺栓(含塔筒螺栓智能监测系统)、塔筒内部照明系统电缆和灯具的接入工作、塔筒内升降梯(包含安装)、机舱、轮毂高强度螺栓(提供满足检测要求的检测样品)。(6)提供所有必要的材料、备品备件(由招标方确定)、专用工具、吊具。(7)所有消耗品及设计、技术资料和技术服务等满足现场需要及国家、行业、龙源电力集团相关制度文件要求。(8)乙方自行协调调试用不少于150kW发电车2辆。
交货期:锚栓交货期 2024年11月-2024年12月;主机、轮毂、叶片交货期 2024年12月-2025年6月;主机、叶片、轮毂及其附属设备交货日期以招标人、监理提前15天通知交货日期为准。
包标三:宁夏电力腾格里西吉345MW(不含塔筒)、宁夏电力腾格里隆德155MW(不含塔筒)风力发电机组集中采购公开招标
项目概况、招标范围及标段(包)划分:宁夏电力腾格里西吉345MW(不含塔筒)、宁夏电力腾格里隆德155MW(不含塔筒)风力发电机组集中采购公开招标(标包三)本标段包含2个项目:
项目1:宁夏电力腾格里西吉项目国能宁湘直流配套西吉34.5万kW风电项目位于宁夏回族自治区固原市西吉县,风电场范围介于东经105°53′~106°5′,北纬35°52′~36°12′,风电场各地块较为分散,项目总计3个地块,分别为:分别为:长义山一地块、长义山二地块、西吉半子沟地块,海拔高度介于2100~2300m之间。本项目推荐安装52台单机容量6.7MW风电机组,新建1座110kV升压站,通过110kV线路接入自建固风330kV升压站,最终方案以接入系统审查意见为准。
项目2:宁夏电力腾格里隆德项目国能宁湘直流配套隆德15.5万kW风电项目位于宁夏回族自治区固原市隆德县,风电场范围介于东经105°29′~106°4′,北纬35°34′~35°43′,项目总计1个地块:隆德地块,海拔高度介于2050~2300m之间。本项目推荐安装23台单机容量6.7MW风电机组,新建一座110kV升压站,通过110kV线路接入自建固风330kV升压站,最终方案以接入系统审查意见为准。
招标范围:
项目1:宁夏电力腾格里西吉项目国能宁湘直流配套西吉34.5万kW风电项目,拟安装52台单机容量6.7MW风电机组(叶轮直径不得小于220米,轮毂高度不小于125米),包括主机、叶片、锚栓及必要的备品备件、工具等,详见技术规范要求。不接受混搭机型方案。(1)控制、监控系统:包括控制系统、风机自动消防系统、灭火器配置、视频数据系统、数据分析功能、在线振动监测系统等及所有必要的材料。(2)首台机组供货前提供供货机型的一次调频能力、惯量主动支撑能力、高低电压穿越能力、电能质量等测试报告,提供经权威机构认证的机电、电磁模型及并网所需要的一切资料,满足电网并网要求。提供供货机型的噪声测试报告。同时提供仿真计算文件和报告中的实测数据文件及封装模型。(3)设备数量质量应满足智能化风电场相关要求。(4)安装专用工具:锚栓安装使用的张拉器(4套)、塔筒螺栓安装专用套筒(4套)、力矩扳手(4套)、液压拉伸泵(4套)、液压站(4套)、激光对中仪(4套)、吊装工装(4套)等。免费提供不少于4套满足风机吊装要求的吊具,吊装完成后风机厂家收回。施工中所增加或更换的吊具,要根据吊装工程需要及时(5日内)无偿提供。(5)安装材料、配件:风机基础预埋锚栓组合件(含调节螺栓,发货前提供锚栓第三方检测报告)、塔筒连接高强度螺栓(含塔筒螺栓智能监测系统)、塔筒内部照明系统电缆和灯具的接入工作、塔筒内升降梯(包含安装)、机舱、轮毂高强度螺栓(提供满足检测要求的检测样品)。(6)提供所有必要的材料、备品备件(招标人确定)、专用工具、吊具。(7)所有消耗品及设计、技术资料和技术服务等满足现场需要及国家、行业、龙源电力集团相关制度文件要求。(8)乙方自行协调调试用不少于150kW发电车2辆。
项目2:宁夏电力腾格里隆德项目国能宁湘直流配套隆德15.5万kW风电项目,拟安装23台单机容量6.7MW风电机组(叶轮直径不得小于220米,轮毂高度不小于125米),包括主机、叶片、锚栓及必要的备品备件、工具等,详见技术规范要求。不接受混搭机型方案。(1)控制、监控系统:包括控制系统、风机自动消防系统、灭火器配置、视频数据系统、数据分析功能、在线振动监测系统等及所有必要的材料。(2)首台机组供货前提供供货机型的一次调频能力、惯量主动支撑能力、高低电压穿越能力、电能质量等测试报告,提供经权威机构认证的机电、电磁模型及并网所需要的一切资料,满足电网并网要求。提供供货机型的噪声测试报告。同时提供仿真计算文件和报告中的实测数据文件及封装模型。(3)设备数量质量应满足智能化风电场相关要求。(4)安装专用工具:锚栓安装使用的张拉器(2套)、塔筒螺栓安装专用套筒(2套)、力矩扳手(2套)、液压拉伸泵(2套)、液压站(2套)、激光对中仪(2套)、吊装工装(2套)等。免费提供不少于2套满足风机吊装要求的吊具,吊装完成后风机厂家收回。施工中所增加或更换的吊具,要根据吊装工程需要及时(5日内)无偿提供。(5)安装材料、配件:风机基础预埋锚栓组合件(含调节螺栓,发货前提供锚栓第三方检测报告)、塔筒连接高强度螺栓(含塔筒螺栓智能监测系统)、塔筒内部照明系统电缆和灯具的接入工作、塔筒内升降梯(包含安装)、机舱、轮毂高强度螺栓(提供满足检测要求的检测样品)。(6)提供所有必要的材料、备品备件(招标人确定)、专用工具、吊具。(7)所有消耗品及设计、技术资料和技术服务等满足现场需要及国家、行业、龙源电力集团相关制度文件要求。(8)乙方自行协调调试用不少于150kW发电车2辆。
交货期:项目1:宁夏电力腾格里西吉项目锚栓交货期 2024年11月-2024年12月;主机、轮毂、叶片交货期 2024年12月-2025年6月;主机、叶片、轮毂及其附属设备交货日期以招标人、监理提前15天通知交货日期为准。项目2:宁夏电力腾格里隆德项目锚栓交货期 2024年11月-2024年12月;主机、轮毂、叶片交货期 2024年12月-2025年6月;主机、叶片、轮毂及其附属设备交货日期以招标人、监理提前15天通知交货日期为准。
标包四:国电电力内蒙古包头绿色供电420MW(不含塔筒)、陕西公司子洲50MW(不含塔筒)、河北公司定州50MW(含混塔)风力发电机组集中采购公开招标
项目概况:国电电力内蒙古包头绿色供电420MW(不含塔筒)、陕西公司子洲50MW(不含塔筒)、河北公司定州50MW(含混塔)风力发电机组集中采购公开招标(标包四)
本标段包含3个项目:
项目1:国电电力内蒙古包头绿色供电项目
60 万kW园区绿色供电项目,拟依托双良晶硅新材料(包头)有限公司 50GW 单晶硅项目 , 计划在包头市达茂旗建设420MW风电 、180MW光伏及102MW/408MWh电化学储能装置,计划于2024年投产。本项目地理位置优越,交通条件较为便利,站址周边还有少量乡村道路。
本项目风电规划装机容量420MW,建设期12个月,主要由42台10MW风力发电机组、42台箱变、通过场内35kV集电线路接入风电、光伏共建的220kV升压站,配套场内道路等组成。
项目2:陕西公司子洲项目
国能子洲5万kW风电项目建设单位为国为新建工程,规划装机容量5万kW,拟安装单机容量为5.5MW以上的风力发电机组(最终机型以风电机组招标结果为准),塔筒为混凝土钢塔结构(简称混塔),新建一座110kV升压站,以一回110kV送出线路接入庞海则110kV变电站,线路约21.62km,接入系统方案最终以接入系统报告批复为准。风场范围东侧距离G6521榆蓝高速19km,南侧距离G20青银高速12km,风场范围内有多条县乡公路通过,村道四通八达,交通条件较为便利。
项目3:河北公司定州项目
800 兆瓦集中式风力发电保障性(50MW)并网拟安装10台单机容量5MW的风力发电机组(含塔筒),建设容量为50MW。
招标范围:
项目1:国电电力内蒙古包头绿色供电项目
60 万kW园区绿色供电项目风电场工程【单机容量10MW,叶轮直径≥220m,轮毂高度125m,风电场总装机数量为42台,建设容量为420MW】,采购所需的成套的风电机组,包含基础锚栓套件、高强螺栓、提升机(含安装)及风电机组控制、一次调频、能量管理平台、视频监控监视系统等的设计标准、技术规格、工作范围、交货进度以及其他方面的要求等。
项目2:陕西公司子洲项目
项目风机单机容量为5.5MW以上风电机组(总装机数量9台,不允许调整,不接受混排),不含塔筒,轮毂中心高度160米,叶轮直径195m及以上,总装机容量为50MW(同一单机容量,不允许负偏差,0~﹢1%MW,多出功率限功率运行,评标时不计算评标价格),采购所需的成套的风电机组,包含高强螺栓、提升机(含安装)及风电机组控制、一次调频、能量管理平台、等设计标准、技术规格、控制、监视系统的设计标准、技术规格、工作范围、交货进度以及其他方面的要求。
包含风电机组及配套、辅助设备的功能设计、结构、性能、制造、装配、安装、调试、试运、验收、运行和维护等方面的技术要求;机组与塔筒连接配合部件及附件等(包含但不限于连接螺栓等)、提供风机设计接口图纸、提供风机选型设计说明、风机图纸等设备。设备运至招标人机位指定位置(车板交货)。同时也包括所有必要的材料(包含不仅限于:监控系统、电缆、螺栓、油品油脂等、备品备件、专用工具、吊装工具、消耗品以及设计、技术资料和技术服务及设备保证期内的机组检修维护等)。另外每批次免费提供螺栓紧固件一套检验样品、一片底法兰供买方进行破坏性试验。
项目3:河北公司定州项目
800MW集中式风力发电保障性(50MW)并网项目共计采购10台单机容量5MW整套风力发电机组(含塔筒)设备,叶轮直径不少于195米,采用混塔,轮毂高度140米,总容量50MW。采购内容包含全套风力发电机组、钢混合型塔筒及其配件,备品备件及易耗品、专用工具(含完成混塔拼/对接所需的所有工器具)、塔筒内的电梯、自动消防等系统。投标设备需满足国家能源集团的智能风电技术规范中的要求;需满足控制、监视系统的设计标准和技术规格;需满足招标文件中关于投标人工作范围、交货进度以及其他方面的要求。
标包五:龙源电力“宁湘直流”海原520.95MW(不含塔筒)风力发电机组集中采购公开招标
项目概况、招标范围及标段(包)划分:龙源电力“宁湘直流”海原520.95MW(不含塔筒)风力发电机组集中采购公开招标(标包五)宁夏龙源新能源 “宁湘直流”配套新能源基地海原100万kW风电项目位于位于中卫市海原县境内,建设总容量为1000MW。本次招标2号和3号地块,招标容量520.95MW,拟安装73台及以内,单机容量7.XMW风电机组(叶轮直径不得小于220米,塔筒高度不小于125米),单位kW扫风面积比大于5.3,只接受一种单机容量的机型投标方案,不接受混搭机型方案。
招标范围:风电机组及其附件、风机基础预埋锚栓组合件、塔筒内升降机(包含采购和安装)。设备运至项目各个机位指定位置(风机位车板交货)。同时也包括所有必要的材料(包含但不限于:控制系统、机舱及塔底内外监控系统、机舱和塔底无线WIFI、在线监测系统、电缆、螺栓、油品油脂、龙源电力安全文明生产标准化要求的标识、标志牌等)、备品备件、专用工具、不同型号螺栓紧固件和预埋锚栓组合件检验样品(免费)、消耗品以及设计、技术资料和技术服务等。具体内容详见招标文件技术部分的有关规定。
交货期:锚栓交货期 2024年11月-2024年12月;主机交货期 2024年11月-2025年03月;叶片交货期 2024年11月-2025年03月。主机、叶片交货日期以招标人提前15天通知交货日期为准。质量要求:满足技术文件和项目所在地并网相关要求,宁夏电网要求机组安装容量不允许超过核准容量,投标人须承诺在供货前取得降容机组的型式认证证书。
标包六:国华投资国能蒙东莫旗风电基地600MW(含钢塔)风力发电机组集中采购公开招标
项目概况:国华投资国能蒙东莫旗风电基地600MW(含钢塔)风力发电机组集中采购公开招标(标包六)
国能蒙东莫旗风电基地项目位于内蒙古自治区呼伦贝尔市最东部,莫力达瓦达斡尔族自治旗境内,场区范围在北纬 48°30′2.58"~48°57′55.43"、东经 123°36′0.64"~124°18′31.28"之间,地形为海拔高度 280~478m 的平原、丘陵。该项目坐落于莫力达瓦达斡尔族自治旗的西南部,位于宝山镇、杜拉尔鄂温克民族乡境内。风场区域南北长约 51km,东西宽约28km。
招标范围:该项目拟建设83台6.7MW和7台6.25MW的风力发电机组,总装机容量为600MW,轮毂高度不小于130米,叶轮直径≥220米。采购内容包含83台6.7MW和7台6.25MW的全套风电机组(包含钢制塔筒,包含锚栓及其配件),备品备件及易耗品、专用工具、爬梯导向型塔筒升降机、自动消防、视频监控、叶片距塔筒净空距离监测等系统。投标设备需满足的智能风电技术规范中的要求;需满足控制、监视系统的设计标准和技术规格;需满足招标文件中关于投标人工作范围、交货进度以及其他方面的要求。本项目吊具为免费租赁,项目采用单叶片吊装工艺。具体内容详见招标文件技术要求。
交货期:2024年12月至2025年8月,具体供货计划以招标人提前2个月书面通知为准。
标包七:河北公司黄骅200MW(含混塔)、河北公司保定望都100MW(含混塔)、广西公司永福双江150MW(不含塔筒)、广西公司永福大利山100MW(不含塔筒)、西藏公司色尼区吉措100MW(含钢塔)、云南公司寻甸横河50MW(含钢塔)风力发电机组集中采购公开招标
项目概况:河北公司黄骅200MW(含混塔)、河北公司保定望都100MW(含混塔)、广西公司永福双江150MW(不含塔筒)、广西公司永福大利山100MW(不含塔筒)、西藏公司色尼区吉措100MW(含钢塔)、云南公司寻甸横河50MW(含钢塔)风力发电机组集中采购公开招标(标包七)
本标段包含6个项目:
项目1:河北公司黄骅项目拟采购32台单机容量6.25MW风电机组(含钢混合塔筒),建设容量200MW,叶轮直径不小于200米,塔筒每段不超过25米、轮毂高度160米(根据项目限高调整),选用混塔。
项目2:河北公司保定望都项目拟采购20台及以内单机容量5MW及以上风电机组(含钢混合塔筒),建设容量100MW,叶轮直径不小于195米,塔筒每段不超过25米、单台机组轮毂高度160米(根据项目限高调整),选用混塔。
项目3:广西公司永福双江项目拟采购24台单机容量为6.XMW的风力发电机组,规划装机容量为150MW,轮毂高度110m(含)-140m(含)。
项目4:广西公司永福大利山项目拟采购16台单机容量为6.XMW的风力发电机组,规划装机容量为100MW,轮毂高度110m(含)-140m(含)。
项目5:西藏公司色尼区吉措项目拟采购不超过20台单机容量5.0(含)-5.7(含)MW风力发电机组(超高海拔、抗紫外线、低温抗冰冻型),规划装机容量100MW,叶轮直径195m(含)-210m(含)、轮毂高度100m(含)-120m(含),不接受混排。
项目6:云南公司寻甸横河项目拟采购单机容量7.XMW风力发电机组(机型不超过两种),总装机容量50MW,总机位数为7个,轮毂高度≥110m。
招标范围:项目1:河北公司黄骅项目本次采购范围为32台单机容量6.25MW的整套风力发电机组(含钢混合塔筒采购),总容量200MW。叶轮直径不小于200米,塔筒每段不超过25米、轮毂高度不低于160米。采购内容包含全套常温风电机组、钢混合型塔筒及其配件,备品备件及易耗品、专用工具、塔筒内的电梯、自动消防等。
项目2:河北公司保定望都项目本次采购范围为20台单机容量5MW的整套风力发电机组(含钢混合塔筒采购),总容量100MW。叶轮直径不小于195米,塔筒每段不超过25米、轮毂高度不低于160米。采购内容包含全套常温风电机组、钢混合型塔筒及其配件,备品备件及易耗品、专用工具、塔筒内的电梯、自动消防等。
项目3:广西公司永福双江项目永福双江风电场招标范围为风力发电机组设备,单机容量6.X MW,总机位为24台,叶轮直径≥200m,轮毂高度110m~140m(包含110m和140m)(部分机位受机场影响有限高,需根据实际情况进行调整,风机整体高度不能超过235m),项目总容量为150MW成套的风力发电机组及附属设备,总容量允许正负偏差不超过总容量的1%(评标价格按实际容量计算)。同时也包括所有必要的材料、备品备件、专用工具、消耗品以及调试、设计、技术资料和技术服务等。
项目4:广西公司永福大利山项目永福大利山风电场招标范围为风力发电机组设备,单机容量6.X MW,总机位为16台,叶轮直径≥200m,轮毂高度110m~140m(包含110m和140m)(部分机位受机场影响有限高,需根据实际情况进行调整,风机整体高度不能超过235m),项目总容量为100MW成套的风力发电机组及附属设备,总容量允许正负偏差不超过总容量的1%(评标价格按实际容量计算)。同时也包括所有必要的材料、备品备件、专用工具、消耗品以及调试、设计、技术资料和技术服务等。
项目5:西藏公司色尼区吉措项目色尼区吉措100MW风电项目采购所需的成套风力发电机组及附件,单机容量5.0MW(含本数)-5.7MW(含本数)陆上风力发电机组(超高海拔、抗紫外线、低温抗冰冻型),总台数不超过20台,投标总容量≥100MW,叶轮直径195m(含本数)-210m(含本数)、轮毂高度100m(含本数)-120m(含本数),不接受混排。招标范围包括且不限于:塔筒及附属设备、风电机组、所有风力发电机组技术资料等。交货地点为现场机位或买方指定地点。
项目6:云南公司寻甸横河项目本项目招标范围为:横河风电项目风力发电机组设备(含钢塔筒),采购单机容量7.XMW风力发电机组(机型不超过两种),轮毂高度≥110m,总机位数为7个,总装机容量50MW。包含风力发电机组及其附件、法兰、塔筒及塔筒内附件,风机基础预埋锚栓/锚索具组合件及锚栓/锚索具安装使用的张拉器、塔筒内电梯、免爬器;风机机舱、叶片、轮毂、塔筒等,具体内容详见招标文件技术部分的有关规定。
交货期:项目1:河北公司黄骅项目吊装前需安装的设备供货期:塔筒交货期 2025年3月-2025年6月;主机交货期 2025年4月-2025年7月;叶片交货期 2025年4月-2025年7月;轮毂交货期 2025年4月-2025年7月;底部控制柜、塔筒内变压器等同塔筒同时供货。塔筒、主机、叶片、轮毂具体交货日期以招标人、监理提前15天通知的交货日期为准。项目2:河北公司保定望都项目吊装前需安装的设备供货期:塔筒交货期 2025年4月-2025年7月;主机交货期 2025年4月-2025年7月;叶片交货期 2025年4月-2025年7月;轮毂交货期 2025年4月-2025年7月;底部控制柜、塔筒内变压器等同塔筒同时供货。塔筒、主机、叶片、轮毂具体交货日期以招标人、监理提前15天通知的交货日期为准。项目3:广西公司永福双江项目、项目4:广西公司永福大利山项目2024年12月30日前首台风机交货;2025年1月30日前累计交货6台风机;2025年3月30日前全部风机交货,具体交货期以合同签订为准。底部控制柜、塔筒内变压器等同塔筒同时供货。吊装前需安装的设备供货期:2024.12.30-2025.3.30(每周到货不少于2套)主机交货期 :2024.12.30-2025.3.30(每周到货不少于2套)叶片交货期 :2024.12.30-2025.3.30((每周到货不少于2套)主机、叶片、轮毂交货日期以招标人、监理提前15天通知交货日期为准。项目5:西藏公司色尼区吉措项目预埋件交货期 2024年10月底-2024年12月;塔筒交货期 2025年4月-2025年7月;主机交货期 2025年4月-2025年7月;叶片交货期 2025年4月-2025年7月。项目6:云南公司寻甸横河项目首批风机、塔筒2024年11月(暂定)供货,其余具体供货时间以招标人书面通知为准。锚栓:2024年10月底供货,具体供货时间以招标人书面通知为准。
3、近日,为贯彻落实国务院《推动大规模设备更新和消费品以旧换新行动方案》(国发〔2024〕7号),推动能源重点领域大规模设备更新和技术改造,国家发展改革委、国家能源局组织编制并印发《能源重点领域大规模设备更新实施方案》。
《方案》提出,推进风电设备更新和循环利用。按照《风电场改造升级和退役管理办法》的要求鼓励并网运行超过15年或单台机组容量小于1.5MW的风电场开展改造升级。鼓励单机容量大、技术先进的行业主流机型替代原有小容量风电机 组,支持绿色低碳材料、新型高塔技术、节地型技术、高效率及智能化风电机组应用,提高单位土地面积的发电量,提升设备设施修 旧利废水平,实现风能、土地和电网资源提质增效。
推动建立风电场改造升级和退役项目全过程信息监测。鼓励发电企业、设备制造 企业、科研机构开展新技术、新标准和新场景研究,建立健全风电 循环利用产业链体系,培育和壮大风电产业循环利用新业态。
4、光伏“以大代小”来了!
国家发改委、能源局联合印发《能源重点领域大规模设备更新实施方案》。其中光伏领域,支持光伏电站构网型改造,通过电力电子技术、数字化技术、智慧化技术综合提升电站发电效率和系统支撑能力。推动老旧光伏电站光伏设备残余寿命评估技术研发,鼓励通过高效光伏组件、逆变器等关键发电设备更新,合理优化光伏电站开发建设布局和规模,提升光伏发电系统单位面积能量密度和光伏电站土地使用效率,提高光伏电站发电能力。并且推进光伏组件回收处理与再利用技术发展,支持基于物理法和化学法的光伏组件低成本绿色拆解、高价值组分高效环保分离技术和成套装备研发。这一政策的下发或将正式开启光伏大规模“以大代小”“以旧换新”。事实上,当前诸多光伏电站也面临着因“年龄”带来的低效或者不达标现状。如十年前的首批领跑者项目,组件效率仅17%左右,组件功率最高325W。而当下组件最高转换效率已至24%以上,功率更是刷新至700W+。
逆变器方面,随着电网技术的不断升级与要求日益严格,部分年代久远的逆变器更是不能灵活应对低电压穿越、高电压穿越以及调频改造等严苛要求,技改招标呈现井喷之势。根据国家能源局最新公布数据,截至今年7月底,光伏累计装机规模达到736GW。其中至今已运行5年以上的光伏电站规模超过200GW。此次,光伏大规模“以大代小”“以旧换新”顶层政策的影响如何?市场机遇有多大?政策落地又有哪些挑战呢?即将于2024年9月5-6日在江苏南京举办的2024 年光伏新时代论坛,业内专家将带来专业分析。
